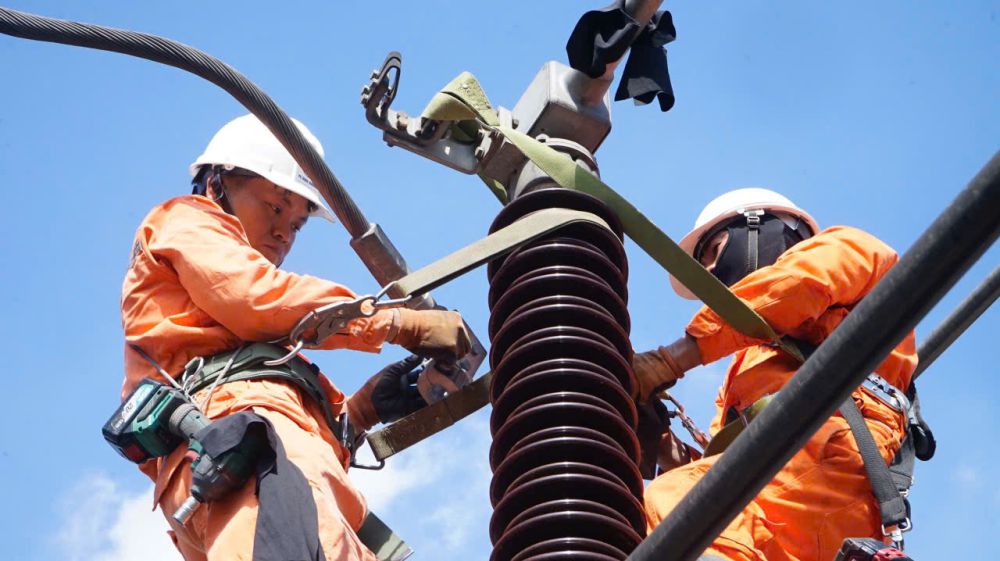

Phối hợp gỡ khó, đẩy nhanh tiến độ công trình điện

0

Để bảo đảm điện phục vụ sản xuất công nghiệp góp phần phục vụ mục tiêu tăng trưởng hai con số của tỉnh, ngành điện, các địa phương trong tỉnh đang tập trung tháo gỡ các khó khăn, vướng mắc đẩy nhanh tiến độ các công trình điện trọng điểm để sớm đưa vào vận hành khai thác, phục vụ phát triển.

 Gỡ vướng mặt bằng

Lãnh đạo Công ty Điện lực Bình Dương (PCBD) cho biết PCBD đã chủ động liên hệ làm việc với các địa phương trong tỉnh đôn đốc sớm thẩm định phê duyệt giá đất, đồng thời phối hợp cùng các địa phương tiếp tục gặp gỡ vận động các hộ dân sớm bàn giao mặt bằng cho ngành điện thi công 5/9 công trình 110kV đang còn gặp nhiều khó khăn vướng mắc trong công tác đền bù, giải phóng mặt bằng.

Cụ thể, tại công trình trạm biến áp (TBA) 110kV Cổng Xanh và đường dây đấu nối, huyện Phú Giáo đã tổ chức họp thông qua phương án giá đất. Hiện dự án này tại vị trí trụ số 15 còn 3 hộ dân không đồng ý để ngành điện kéo dây qua phần đất của gia đình, yêu cầu địa phương phê duyệt giá đất cụ thể và đền bù mới xem xét cho ngành điện kéo dây; 2 vị trí VT10, VT11 chưa có mặt bằng để thi công công trình. PCBD kiến nghị huyện Phú Giáo sớm phê duyệt đơn giá đất, đồng thời áp giá hoàn thiện phương án bồi thường theo kế hoạch… để có cơ sở chi trả tiền cho các hộ dân bị ảnh hưởng.

Đối với Dự án TBA VSIP 2 và đường dây đấu nối, huyện Bắc Tân Uyên đã tổ chức họp giải quyết khó khăn, vướng mắc trong quá trình xây dựng, thẩm định chứng thư, thẩm định phương án giá đất cụ thể, nhưng kết luận của UBND huyện chưa chốt được thời gian thẩm định, phê duyệt giá đất. Cùng với đó, tại các vị trí VT04, VT05, VT07 của dự án này các hộ dân chỉ đồng ý tạm cho thi công trước phần móng, không cho dựng trụ, kéo dây, chờ đến khi có đơn giá đất, phương án bồi thường. PCBD đã kiến nghị Hội đồng Bồi thường giải phóng mặt bằng sớm thẩm định phê duyệt đơn giá đất, áp giá hoàn thiện phương án bồi thường làm cơ sở chi trả tiền cho các hộ dân bị ảnh hưởng.

Tại công trình đường dây 110kV Thanh An - Bến Cát đoạn qua địa bàn Dầu Tiếng đã bàn giao mặt bằng cho đơn vị thi công 43/44 vị trí; đoạn qua địa bàn huyện Bàu Bàng đã bàn giao mặt bằng cho đơn vị thi công 33/33 vị trí, trong đó 14 vị trí thuộc Công ty TNHH MTV Cao su Dầu Tiếng đến nay đã thi công dựng trụ xong và 18 vị trí đất của dân đã thi công xong 12/18 móng. Đối với Dự án TBA 110kV Thạnh Phước và đường dây đấu nối, đến nay đã hoàn tất bàn giao mặt bằng và đường dây đấu nối cho nhà thầu xây lắp triển khai thi công…

Tăng cường phối hợp gỡ khó

Theo kế hoạch, năm 2025 Tổng Công ty Điện lực Miền Nam (EVNSPC) và PCBD đầu tư, hoàn thành đóng điện 17 công trình lưới điện và trạm biến áp (TBA) 110kV trên địa bàn tỉnh Bình Dương, trong đó phải đóng điện 9 công trình (gồm TBA 110kV Cổng Xanh và đường dây đấu nối, TBA VSIP 2 và đường dây đấu nối, đường dây 110kV Thanh An - Bến Cát, Trạm 110kV Thạnh Phước và đường dây đấu nối, TBA 110kV An Lập, TBA 110kV Thanh An, nâng cấp đường dây 110kV Thuận An - VSIP 2 thành 2 mạch, lắp máy biến áp T2 63MVA TBA 110kV Ascendas, lắp máy biến áp T2 63MVA tại TBA Mỹ Phước 4) trước ngày 30-4-2025.

Theo tính toán, sau khi hoàn thành đóng điện 9 công trình này sẽ bổ sung nguồn điện 110kV với tổng công suất tăng thêm là 584MVA.

Ông Lê Minh Quốc Việt, Giám đốc PCBD, cho biết để tiếp tục tháo gỡ khó khăn, nhằm kịp thời thi công đóng điện các công trình điện 110KV trước ngày 30-4-2025, ngành điện đã kiến nghị Thường trực Tỉnh ủy, Thường trực UBND tỉnh tiếp tục chỉ đạo các huyện Phú Giáo, Bắc Tân Uyên, Bàu Bàng gấp rút ban hành đơn giá đất và phê duyệt phương án bồi thường để làm cơ sở chi trả tiền cho các hộ dân bị ảnh hưởng; tiếp tục gặp gỡ vận động các hộ dân bàn giao mặt bằng để đơn vị thi công thực hiện công trình bảo đảm tiến độ đã đề ra...

 Tại buổi làm việc mới đây về tháo gỡ khó khăn cho các công trình, dự án điện trọng điểm, Thường trực Tỉnh ủy đã yêu cầu các địa phương khẩn trương phối hợp các sở, ban ngành tháo gỡ khó khăn trong giải phóng mặt bằng, áp giá đền bù để các hộ dân sớm giao mặt bằng để ngành điện bảo đảm tiến độ thi công các công trình, dự án trọng điểm phục vụ phát triển kinh tế - xã hội của tỉnh.

 MINH DUY

Bảo đảm điện xuyên suốt trong dịp kỷ niệm Quốc khánh 2-9

Bảo đảm cung cấp điện trong dịp lễ Quốc khánh 2-9

VNTT và SmarterBuild ký kết bản ghi nhớ hợp tác phát triển dự án thành phố thông minh và công nghiệp thông minh

VNTT và SmarterBuild ký kết bản ghi nhớ hợp tác phát triển dự án thành phố thông minh và công nghiệp thông minh với sự hỗ trợ từ chính phủ Hàn Quốc qua các dự án ODA...

CapitaLand Development bàn giao không gian sống đẳng cấp tạiThe Orchard, TP.Hồ Chí Minh

Ngày 26-8, tại TP.Hồ Chí Minh, CapitaLand Development (CLD) chính thức bàn giao The Orchard, phân khu nhà ở thấp tầng hoàn thiện đầu tiên thuộc tổng dự án Sycamore có quy mô 18,9ha.

Phúc Đạt công bố thông tin dự án khu nhà ở xã hội cao tầng ở Tân Uyên

Ngày 26-5-2025 vừa qua, Công ty TNHH Sản xuất và Thương mại Phúc Đạt đã tổ chức Lễ động thổ dự án Khu nhà ở xã hội cao tầng Phúc Đạt Tân Uyên (Phúc Đạt Tower Tân Uyên).

Tập đoàn Becamex: Chủ đầu tư đầu tiên đạt chứng nhận BSI Kitemark ISO 19650 tại Việt Nam

Ngày 22-8, tại TP.Hồ Chí Minh, Tập đoàn Becamex - nhà phát triển hạ tầng công nghiệp và đô thị hàng đầu Việt Nam chính thức được Tổ chức Tiêu chuẩn Anh (BSI) trao chứng nhận BSI Kitemark

Khánh thành, khởi công đồng loạt 250 công trình chào mừng 80 năm Quốc khánh

250 dự án, công trình này có tổng mức đầu tư 1,28 triệu tỷ đồng, trong đó có 89 dự án, công trình khánh thành; 161 dự án, công trình khởi công.

Công ty TNHH Đầu tư và Phát triển Sài Gòn Center: Khai trương Sales Gallery Green Valley City

Sáng 16-8, tại phường Tân Uyên, TP.Hồ Chí Minh, Công ty TNHH Đầu tư và Phát triển Sài Gòn Center đã tổ chức lễ khai trương Sales Gallery Green Valley City.

Phường Phú An, TP.Hồ Chí Minh: Khánh thành công trình chào mừng đại hội Đảng các cấp

Sáng 12-8, phường Phú An tổ chức lễ khánh thành công trình chào mừng đại hội Đảng

Chủ động phòng dịch tả heo Châu Phi

Ngày 5-8, Chi cục Chăn nuôi, Thú y và Thủy sản tỉnh Bình Dương (thuộc Sở Nông nghiệp và Môi trường TP.HCM – phụ trách khu vực II) kiểm tra thực tế tại xã Phước Thành

Thủ tướng Phạm Minh Chính: Xây dựng Trung tâm tài chính rất khó, nhưng không đi thì không thể đến

Sáng 2-8, tại TPHCM, Thủ tướng Phạm Minh Chính chủ trì hội nghị triển khai Nghị quyết của Quốc hội về Trung tâm tài chính quốc tế tại Việt Nam. Hội nghị kết nối trực tuyến với điểm cầu TP Đà Nẵng.
